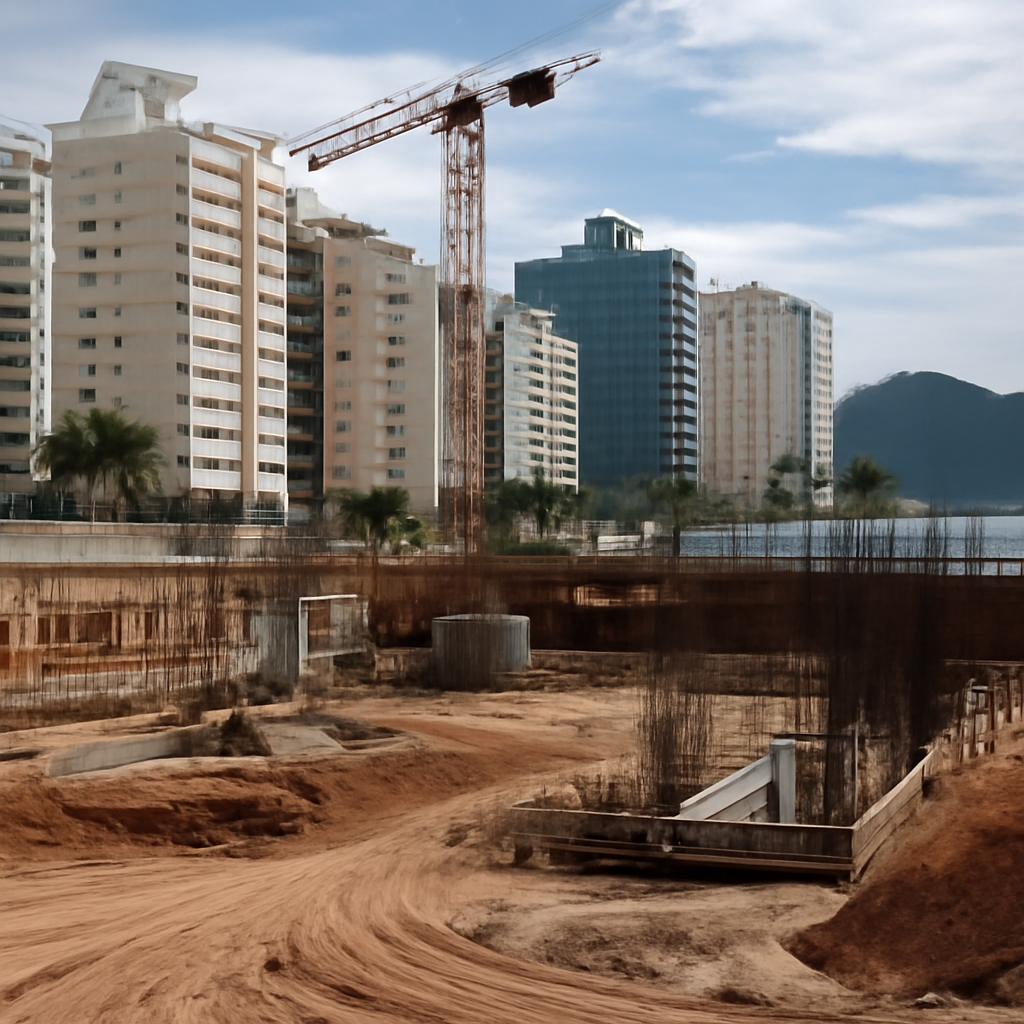

Em cidades litorâneas brasileiras, um tipo de patologia costuma surpreender gestores, síndicos e incorporadoras: a obra é entregue, o prédio é ocupado, e só então começam a aparecer trincas, portas desalinhando e pisos “fugindo” do nível. O problema raramente é “misterioso”. Na maior parte dos casos, ele está associado a um fenômeno lento e invisível: o recalque progressivo em camadas de solo mole, típico de baixadas costeiras e áreas com sedimentos argilosos e orgânicos.
Para decisores e gestores, o ponto crítico é que esse comportamento pode ser previsto e mitigado antes do primeiro caminhão entrar no canteiro — desde que o diagnóstico seja tratado como etapa estratégica, e não como burocracia. É aqui que o laudo geotécnico deixa de ser apenas um documento técnico e passa a ser um instrumento de gestão de risco, custo e reputação.
O que é “solo mole” no litoral — e por que ele engana

Em regiões costeiras, é comum encontrar depósitos recentes formados por argilas moles, siltes e camadas orgânicas (turfas), muitas vezes com lençol freático raso. Na prática, isso significa um terreno que pode até “parecer firme” na superfície, mas que apresenta baixa resistência e alta compressibilidade em profundidade.
Esse tipo de solo tem duas características que confundem cronogramas e orçamentos:
- Responde lentamente às cargas: parte da deformação ocorre ao longo de meses ou anos.
- É sensível à água: variações no nível d’água e drenagem alteram o comportamento do maciço.
Não por acaso, áreas de planície costeira e baixadas urbanizadas aparecem com frequência em discussões públicas sobre ocupação do solo, drenagem e eventos extremos. Para contextualização geral, vale consultar a explicação sobre recalque e sobre adensamento (consolidação) em materiais compressíveis.
Recalque imediato x recalque por adensamento: o “efeito tardio”
Quando uma edificação é construída, o solo sofre deformações. Em solos mais rígidos, grande parte do recalque ocorre rapidamente (recalque imediato). Já em argilas moles saturadas, uma parcela relevante acontece por adensamento: a água nos vazios do solo é expulsa gradualmente, e o esqueleto do solo se rearranja com o tempo.
O resultado é um comportamento típico:
- Entrega sem sintomas (ou com sinais discretos).
- Meses depois: surgem fissuras em alvenarias, juntas abrindo, esquadrias raspando.
- Anos depois: recalques diferenciais mais evidentes, com impacto em fachadas, áreas comuns e redes enterradas.
Para gestores, o risco não é apenas técnico. Ele vira custo de manutenção, desgaste com clientes, acionamento de garantias, disputas com condomínio e, em casos extremos, interdições preventivas. A cobertura jornalística sobre problemas estruturais e riscos urbanos costuma ganhar grande repercussão; acompanhar pautas de infraestrutura em portais como g1 e CNN Brasil ajuda a entender como o tema é percebido pelo público e por órgãos de fiscalização.
Sinais de alerta em obras e edificações já ocupadas
Nem toda trinca é recalque, mas alguns padrões são recorrentes em solos moles:
- Trincas diagonais em alvenarias, principalmente próximas a vãos.
- Desníveis em pisos e calçadas, com “degraus” surgindo em juntas.
- Portas e janelas que deixam de fechar sem ajuste aparente.
- Rompimentos em tubulações enterradas por movimentação diferencial.
- Recalque localizado em áreas de aterro mal compactado ou com espessura variável.
Em empreendimentos próximos a canais, manguezais aterrados ou antigas áreas alagadiças, o alerta deve ser ainda maior. A decisão gerencial correta é tratar o sintoma como gatilho para investigação, e não como “manutenção cosmética”.

O que um laudo geotécnico precisa investigar em baixadas costeiras
Em solo mole, o valor do estudo está menos em “ter um papel” e mais em reduzir incerteza. Para isso, o escopo deve responder perguntas objetivas:
- Qual é a estratigrafia real? (camadas, espessuras, variações laterais)
- Onde está o nível d’água? e como ele varia sazonalmente
- Qual a resistência e compressibilidade das camadas moles
- Qual o recalque total e diferencial esperado ao longo do tempo
- Quais soluções de fundação e melhoramento são tecnicamente adequadas e economicamente justificáveis
Além disso, o documento precisa ser utilizável por quem decide: apresentar hipóteses, limitações, recomendações executáveis e critérios de controle. Quando o projeto de fundações é dimensionado, a interpretação deve estar alinhada às referências normativas aplicáveis, como a ABNT NBR 6122 (fundações), sem substituir o projeto estrutural.
Ensaios e investigações comuns (e por que SPT sozinho pode não bastar)
Em muitos terrenos litorâneos, a sondagem SPT é um ponto de partida, mas pode não capturar bem a deformabilidade de argilas moles e camadas orgânicas. Dependendo do caso, o programa de investigação pode incluir:
- Ensaios de laboratório para compressibilidade e adensamento (quando aplicável ao escopo).
- Ensaios in situ complementares para melhor estimar parâmetros de deformação.
- Instrumentação e monitoramento em obras com aterros, pré-cargas ou etapas críticas.
O objetivo é transformar um risco difuso (“solo ruim”) em parâmetros de engenharia e decisões de projeto. Para gestores, isso se traduz em previsibilidade: menos aditivos, menos retrabalho e menos surpresa pós-obra.
Decisões de projeto que mudam custo, prazo e risco
Em solo mole, as escolhas técnicas têm impacto direto no CAPEX e no OPEX do empreendimento. Entre as decisões mais comuns:
- Tipo de fundação: rasa, profunda, mista, ou soluções especiais conforme o perfil geotécnico.
- Melhoramento de solo: quando o cronograma permite, técnicas de aceleração de adensamento e controle de recalques podem ser avaliadas.
- Controle de aterros: especificação de material, compactação, etapas e drenagem para reduzir recalque diferencial.
- Drenagem: não apenas para “escoar água”, mas para controlar pressões e reduzir instabilidade local.
O erro gerencial típico é tentar “economizar” na investigação e pagar mais caro na execução — ou, pior, no pós-obra. Em mercados competitivos, a conta também aparece na reputação da marca e na velocidade de vendas do próximo lançamento.
Como decisores devem contratar e cobrar entregáveis (sem virar refém do jargão)
Para gestores de engenharia, suprimentos e diretoria, três práticas aumentam muito a qualidade do resultado:
- Escopo orientado a decisões: exigir que o estudo responda quais soluções são recomendadas, quais são descartadas e por quê.
- Compatibilização com projeto: alinhar investigação com implantação, cargas, subsolos, contenções e interferências.
- Responsabilidade técnica: garantir que os serviços estejam formalmente assumidos por profissional habilitado, com a devida ART, conforme diretrizes do sistema Confea/Crea. Para referência institucional, consulte o portal do Confea.
Também é recomendável tratar o tema como risco corporativo: registrar decisões, premissas e limites do estudo. Isso reduz ruído entre incorporadora, construtora, projetistas e fiscalização municipal.
Erros recorrentes que viram disputa com condomínio e seguradora
- Investigar pouco e assumir que o terreno é homogêneo.
- Ignorar o tempo: recalque por adensamento não respeita data de entrega.
- Subestimar aterros: aterro sem controle vira recalque diferencial e patologia em áreas comuns.
- Tratar drenagem como acessório: em baixadas, drenagem é parte do desempenho geotécnico.
- Não monitorar quando o método construtivo exige acompanhamento.
Quando esses pontos falham, o problema deixa de ser “engenharia” e vira governança: quem aprovou, quem aceitou, quem mediu, quem registrou. A prevenção é mais barata do que a gestão de crise.
FAQ — dúvidas comuns de gestores e proprietários
Solo mole sempre impede construir?
Não. Em muitos casos é possível construir com segurança, desde que o projeto considere recalques, fundações adequadas, drenagem e, quando necessário, técnicas de melhoramento e controle.
Por que as trincas aparecem depois, e não durante a obra?
Porque parte do recalque em argilas moles ocorre lentamente, por adensamento. A estrutura pode “assentar” ao longo do tempo, gerando deformações diferenciais que só ficam visíveis após a ocupação.
O que pedir para reduzir risco de surpresa pós-entrega?
Um estudo geotécnico com escopo compatível com o porte do empreendimento, recomendações executáveis, critérios de controle e, quando aplicável, previsão de recalques ao longo do tempo para orientar projeto e operação.
Isso tem relação com licenciamento e órgãos públicos?
Pode ter. Dependendo do município e do tipo de intervenção (movimentação de terra, drenagem, proximidade de áreas sensíveis), estudos técnicos podem ser exigidos em processos de aprovação e licenciamento. Em São Paulo, por exemplo, a CETESB descreve a lógica de fases do licenciamento e a importância de considerar impactos desde a concepção do empreendimento: CETESB – fases do licenciamento.
Em empreendimentos no litoral, o “invisível” costuma ser o que mais custa. Tratar o comportamento do solo como variável de negócio — com investigação adequada, decisões registradas e execução controlada — é o caminho mais curto para reduzir patologias tardias e proteger o investimento.
